在污水處理工程中,土工膜是常用的防滲材料,它的焊接質量能夠影響污水池的防滲效果和使用壽命。那么,它應該怎么焊接呢?

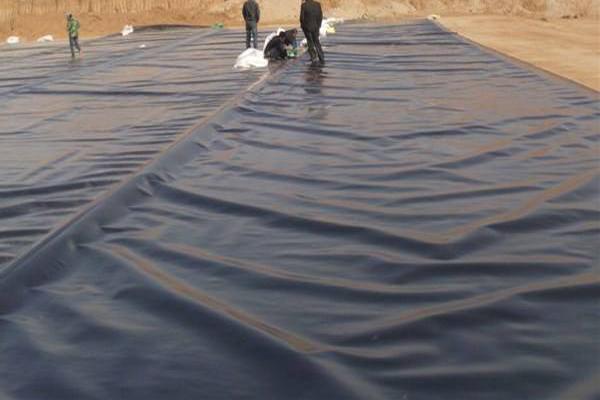

污水池土工膜怎么焊接  第1張

一、焊接前的材料準備

1、焊接前要對HDPE土工膜進行嚴格檢查,重點檢查膜材厚度(一般使用0.8-2.0mm規格)、表面平整度及是否存在機械損傷。根據GB/T17643-2011標準,膜材拉伸強度要≥17MPa,斷裂伸長率≥450%。現場鋪設時要預留5%以上的伸縮余量,防止因地基沉降導致膜材撕裂。

2、施工環境要滿足:氣溫5-40℃、風力≤4級、相對濕度≤85%。在冬季施工時,要采用紅外線加熱器對膜進行預熱處理,確保焊接區域溫度達到20℃以上。

二、核心焊接技術解析

1、雙軌熱熔焊接工藝

(1)采用自動爬行式熱熔焊機,通過高溫加熱(260-275℃)使兩片膜材熔融結合。具體操作要點:

(2)搭接寬度控制在15-20cm,重疊區域要用角磨機去除氧化層

(3)焊接速度保持0.8-1.5m/min,壓力設定在0.2-0.3MPa

(4)每50m設置檢測樣條,進行剝離強度測試(標準值≥80N/cm)

2、擠出式焊接補強

針對T型接頭、管道穿膜等復雜部位,采用擠出焊槍進行補強焊接。使用與膜材同質的HDPE焊條,焊接溫度控制在300-320℃。焊接后要用壓輥壓實,確保焊縫厚度達到母材的70%以上。

三、特殊部位處理

1、管道穿膜:采用定制管箍件,周邊焊接寬度不小于20cm

2、陰陽角處理:使用半徑≥30cm的圓弧過渡件

3、邊坡焊接:焊縫要沿等高線布置,避免垂直坡面焊接

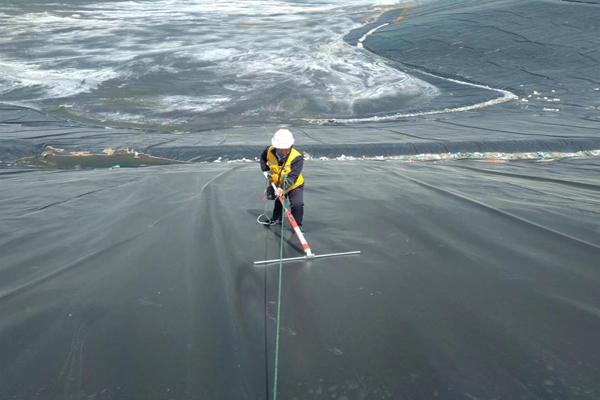

污水池土工膜怎么焊接  第2張

三、質量管控體系

1、三級檢驗制度

自檢:每道焊縫完成后立即進行

2、外觀檢查

專檢:使用真空檢測箱(壓力-55kPa)進行30秒保壓測試

3、第三方檢測:委托專業機構進行電火花檢測(電壓20kV/mm)

四、安全與維護

焊接作業要配備防毒面具、隔熱手套等防護裝備。焊接設備每日使用后要清理加熱元件,定期更換硅膠壓輪。儲存時膜材要避光存放,疊放高度不超過1.5m。

污水池土工膜怎么焊接  第3張
